電儀分廠3#主變壓器于12月5日22時30分正常供電,順利投運。整個施工提前20小時,僅用不到40小時,完成瓜坡變3#主變的就位、保護改造、2#主變移位和一、二尿控制室DCS移位工作。
12月4日7:00,電儀分廠組織精兵強將在尿素裝置區301總變門前集合,進行3#主變施工前安全教育和動員。施工總指揮、現場指揮和安全員分別就職責分工、施工要領及登高作業注意事項作了詳細說明和安排,安全員對所有登高人的登高裝備進行了逐一檢查。為了爭取時間,8時前辦理好停電審批手續,按規范進行3#主變停電作業后,開始進入施工作業。
本次瓜坡變3#主變壓器更換施工涉及2#主變拆除吊離移位、3#主變吊裝就位、高壓試驗和保護器改造、試驗工作,工序復雜、要求高、時間緊、任務重。電儀分廠在做好前期各項準備工作、仔細梳理工序的基礎上,制定了《瓜坡變3#主變更換施工方案》。方案明確了每道工序的工作任務、施工人員及負責人,做到各工序工作內容清楚,人員責任明確,以便各負其責,協調推進。
公司領導、部室相關人員、漢中變壓器公司服務人員親臨現場指導,電儀分廠相關領導始終堅守現場指揮。所有施工人員均能嚴格執行施工方案,各就各位,各負其責,互相協作,忙而不亂、有條不紊的按規范進行變壓器的拆除、吊裝移位、主變試驗及主變保護器改造、調試。

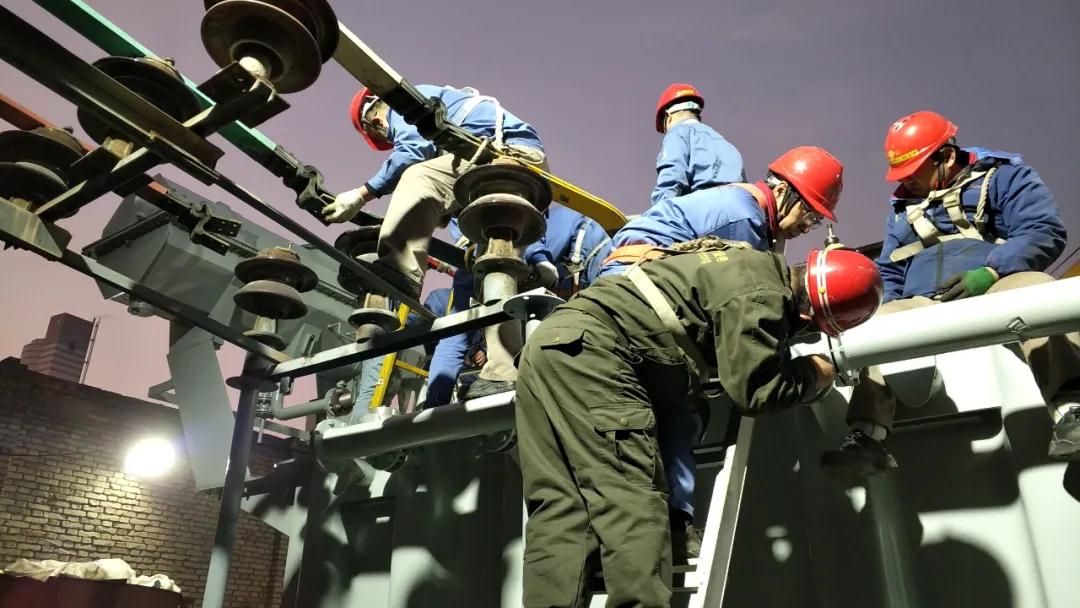

所有參與施工人員心往一處想,勁往一處使,飯點就地就餐稍事休息接著干,晚上挑燈夜戰繼續干,經過38小時30分鐘的連續奮戰,比計劃工期提前20小時高質量完成了所有工序,3#主變壓器于12月5日22時30分正常供電,順利投運。期間儀表專業僅用36小時比計劃工期提前12小時順利完成了一、二尿控制室DCS移位工作。
電儀分廠抓住尿素27萬噸和13萬噸裝置系統全部停車檢修契機,精心計劃巧秒安排,組織精兵強將,發揚敢打硬仗,能打硬仗的工作作風,連續奮戰,僅用不到40小時就高質量完成了瓜坡變3#主變的就位、保護改造、2#主變移位和一、二尿控制室DCS移位工作,為以后13萬噸和27萬噸尿素穩定生產提供了有力保障。(電儀分廠 劉立東)
